节能建筑板围护系统安装流程


聚氨酯彩钢夹芯板围护结构的构造处理好坏是涉及彩钢夹芯板围护结构建筑使用功能和建筑形象的重要环节,应认真研究并详尽的给出构造图纸,已达到安装时每一部位有章可循,避免施工安装的随意性。
一、说明
    1、本安装步骤适用于指导鼎好节能新型聚氨酯彩钢夹芯墙面板现场处理及安装的施工工艺,是鼎好节能新型彩钢夹芯墙面板安装的基本指导文件。

2、安装鼎好节能新型聚氨酯彩钢夹芯墙面板及相关收边配件前,请仔细阅读本安装步骤与项目施工图,以保证顺利安装。
    3、本安装步骤所示安全为基本信息,并不包括对使用者及每个工程的安全大小的适用程度。承包商必须查核所有的安全装置及其负载参数已经通过建筑师和工程师的验证,并符合规范及环境。

4、正确的施工流程和安全措施,配合本安装步骤和施工图纸,就能保证项目以最低廉的成本和最迅捷的速度,高质量的完成安装。
     5、对本安装步骤的任何修正及改进意见,我们将在以后的再版中予以说明,并及时予以更新。

二,板型介绍

     鼎好节能新型彩钢墙面板根据芯材的不同可分为聚氨酯夹芯板(PU/PIR)、PU封边岩棉夹芯板和PU封边玻璃丝棉夹芯板。多种外观效果(纯平、小波纹、浮雕、方波)供用户选择。隐钉式的连接方式,表面无外露螺钉,防水性能优异,建筑墙体优美顺畅。
三、鼎好节能聚氨酯夹芯墙面板现场处理

1、堆放

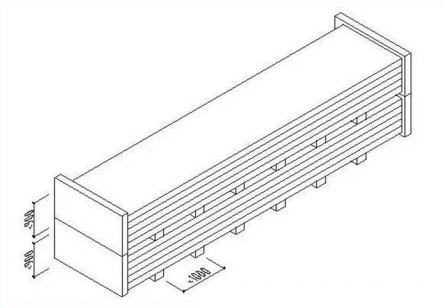

A. 堆放地点必须是平整、坚固、干净、通风。堆场要尽量靠近外墙板安装的区域,避免长距离二次运输。
B. 堆放时注意用枕木调整高度,使堆放后的墙面板有 2~5°C 的倾斜角度,这样即使外墙板间进水,水也不会停留在外墙板上。如放置室外,必须以防水布加以完全覆盖,对与芯材为岩棉或玻璃丝棉的墙面板端部芯材裸露部分应该加强保护,以免因雨水损坏芯材。
C. 外墙板堆放地应远离其它裸露钢材,以免这些钢材上的可锈蚀物飘落并附着在外墙板上,难以清除而造成锈斑,并渗入钢板。
D. 外墙板重叠堆放时,每叠不能超过二箱,不能在外墙板上放置重物和踩踏,以避免损坏面漆甚至钢板。
E. 鼎好节能夹芯墙面板采用聚乙烯保护膜包裹。该膜不能长久接受太阳光直射,否则会使保护膜很难撕落。
F. 对于收边也必须整齐堆放,如放置室外,必须以防水布加以完全覆盖
2、搬运

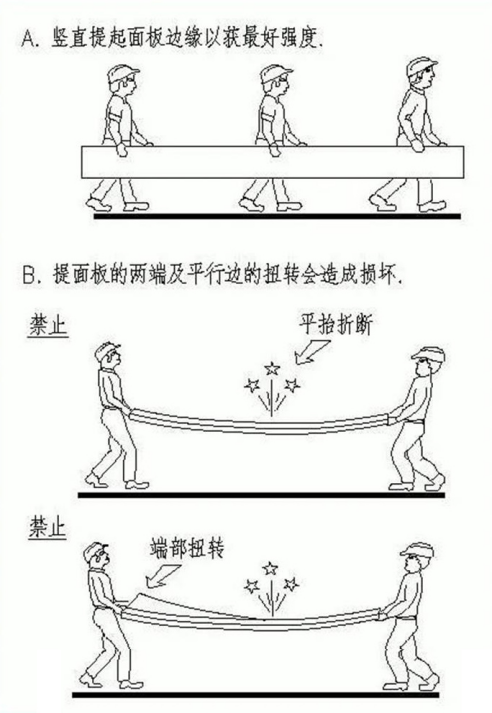

     人工搬运全程必须用保护手套和护镜。单张外墙板搬运,视板的长度,需由 3~5 人抬运, 以不使外墙板变形为准。为防止接口破坏,不能以接口处作受力点把平板拿起。搬运时不要在物体的表面上拖拉外墙板,也不要将外墙板相互之间拖拉,以免损伤面漆。搬运时应避免弯曲,弯曲会破裂板的芯材并永远使内外表面变形。


3、吊装

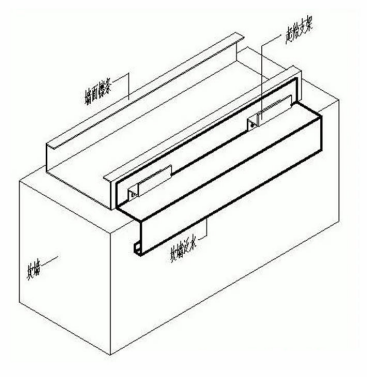

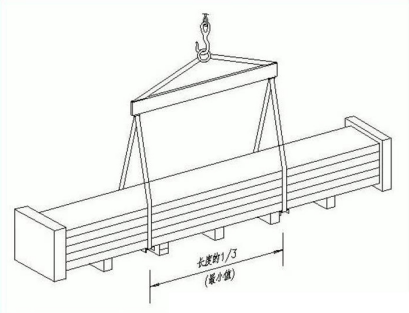

成捆外墙板吊运,不能直接用吊钩和外墙板间形成三角形方式吊运,而必须使用项目配备的吊具和吊杆,使吊带与外墙板和吊杆间垂直吊运,并应找好起吊平衡点后吊运。要单捆起吊,小心轻放,不能将外墙板拖行。

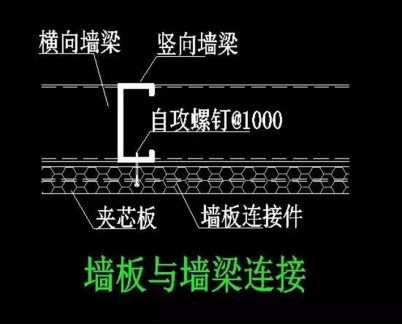

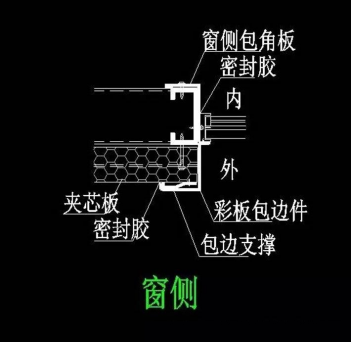

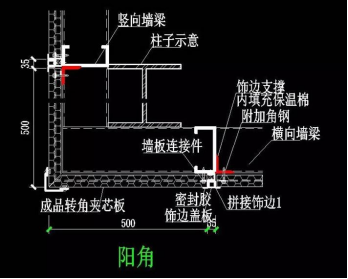

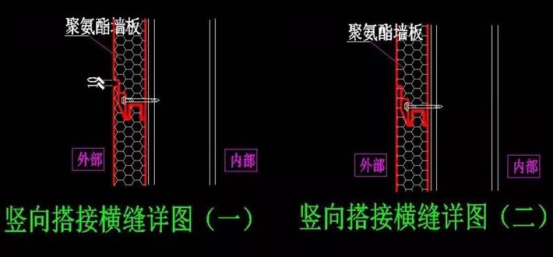

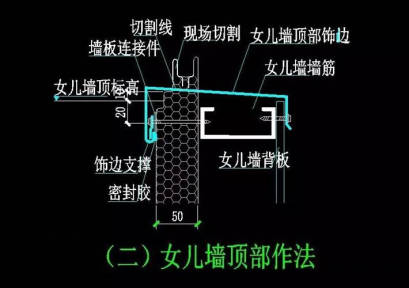

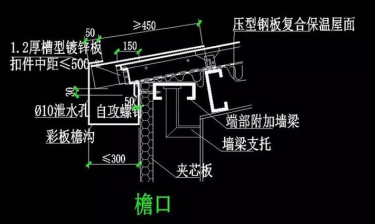

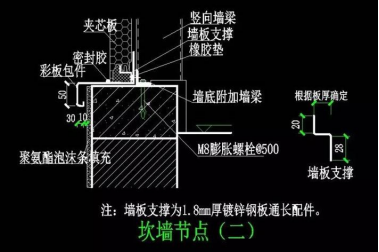

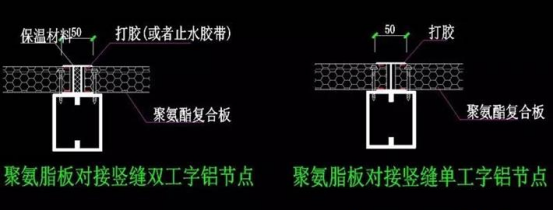

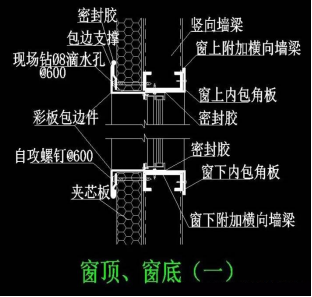

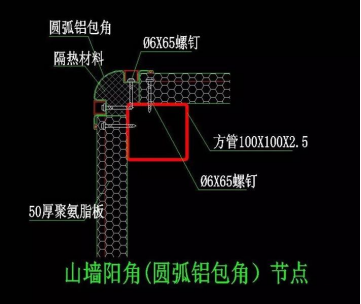

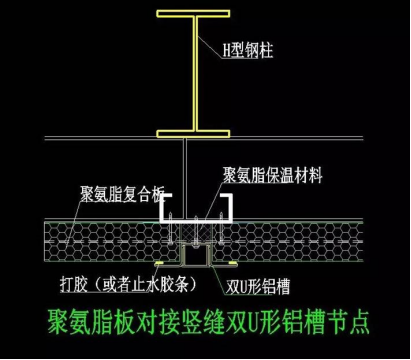

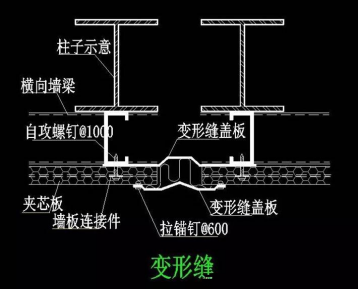

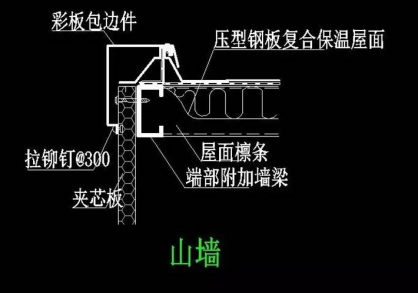

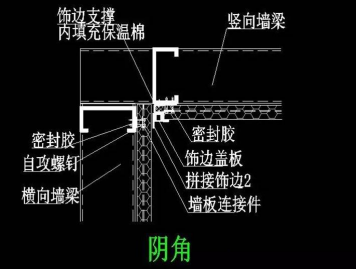

四、连接节点




















五、鼎好节能新型建筑板材的安装

   彩板围护结构的安装是非常重要的环节,必须引起足够重视,同样的材料不同队伍安装会出现截然不同的结果。


1、交接检验及安装准备
A、交接检验:检查檩条的安装是不可以满足围护结构安装条件,包括:檩条定位线的偏移、垂直度、弯曲矢高以及安装的构造要求。
B、材料准备:详细核对布置图所对应的墙面板材规格、型号、数量、连接件、配件的规格和数量。
C、机具准备:提升设备、手提工具、电源连接器具、脚手架和其它临时小型配件。
D、技术准备:施工详图、排板图、节点构造图等。
E、场地及临时设施准备:装卸条件、设备行走路线、提长位置、马道设置、施工道路、临设位置。
施工前应有专门的详图人员对施工技术人员进行技术交底,以确保施工顺利进行和工程质量的保证。

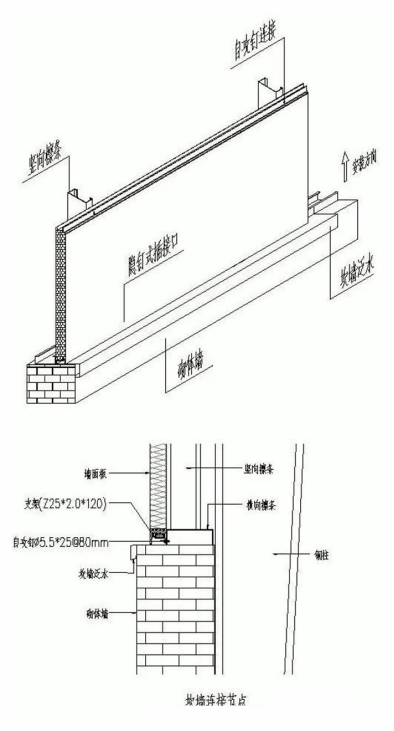

2、起始支架安装

根据施工详图,确定板材的安装起始线标高,放线,找平,安装起始支架,支架安装的偏差为进出为±2mm, 下高度偏差为±2mm详图如下:

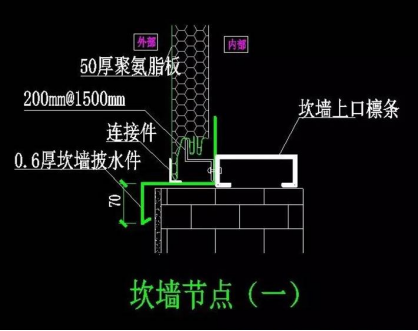

安装的同时如有坎墙泛水件也一同安装完成。详图如下


确定安装起始标高后,应按起始标高向上每隔 5 块板画出复检标高线,以备后续安装检查。

1、板材的安装


A、认真学习施工图,根据施工图选好安装立面,确定安装基准.
B、根据施工图板的编号,安装起始板并调整;起始板的底部(侧边)依靠起始支架固定,安装结束用水平尺复合板的水平度,测边)依靠起始支架固定,安装结束用水平尺复合板的水平度,测量板的安装精度±2mm。当确认安装精度完全符合安装公差时,再用自攻钉将外墙板同次结构固定;
C、每安装 5 排外墙板必须测量一次安装公差,并进行调整;
D、在门窗、开洞及建筑物的阴阳角处,根据需要现场切割外墙板。
E、板安装好后别忘记撕掉表面的聚乙烯保护膜

F、相邻柱距间的材板应检查板缝的平直度并及时调整,避免出现错台现象。
